Cum tencuim mecanizat o casă de cărămidă sau BCA cu tencuială de argilă

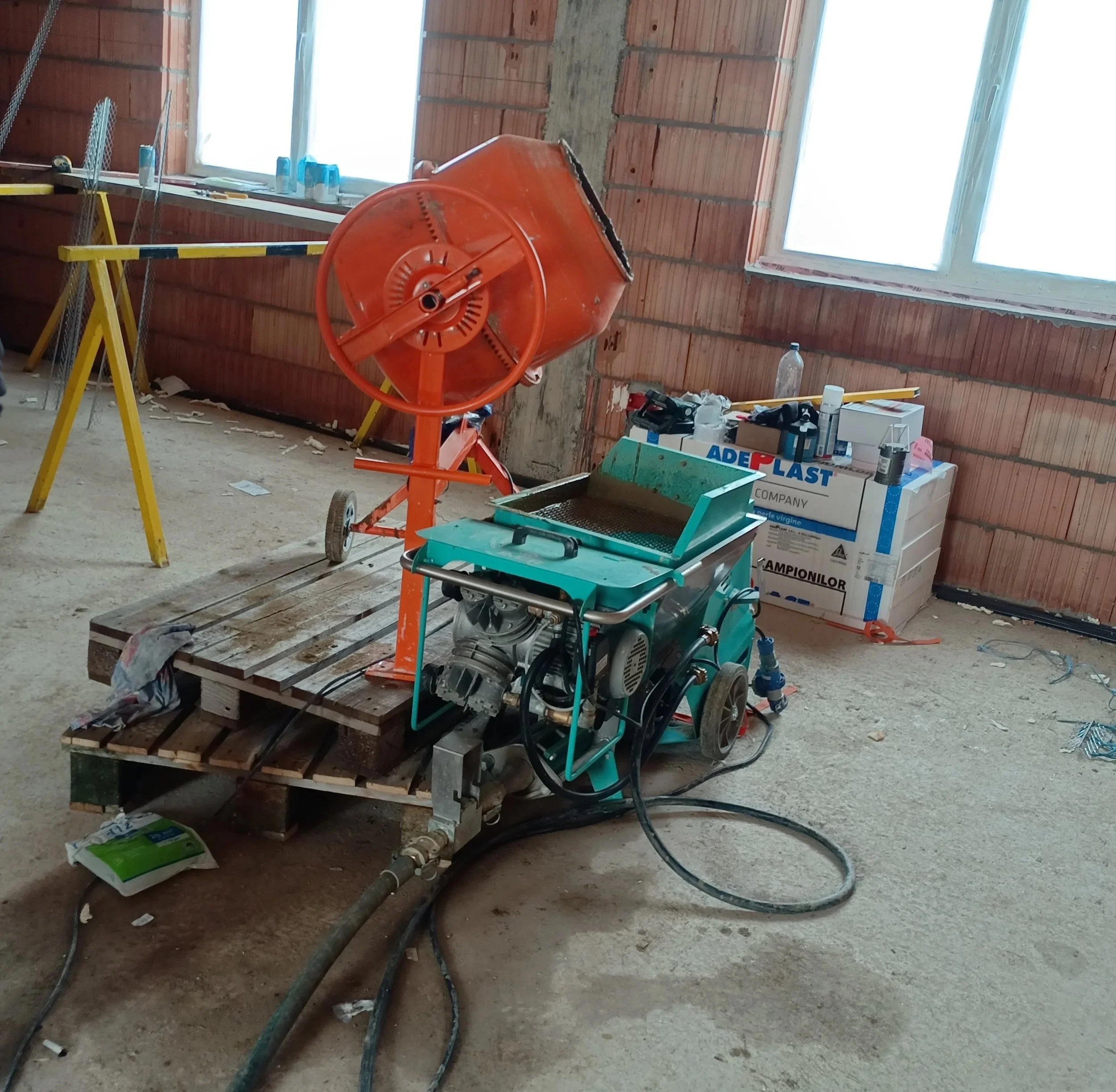

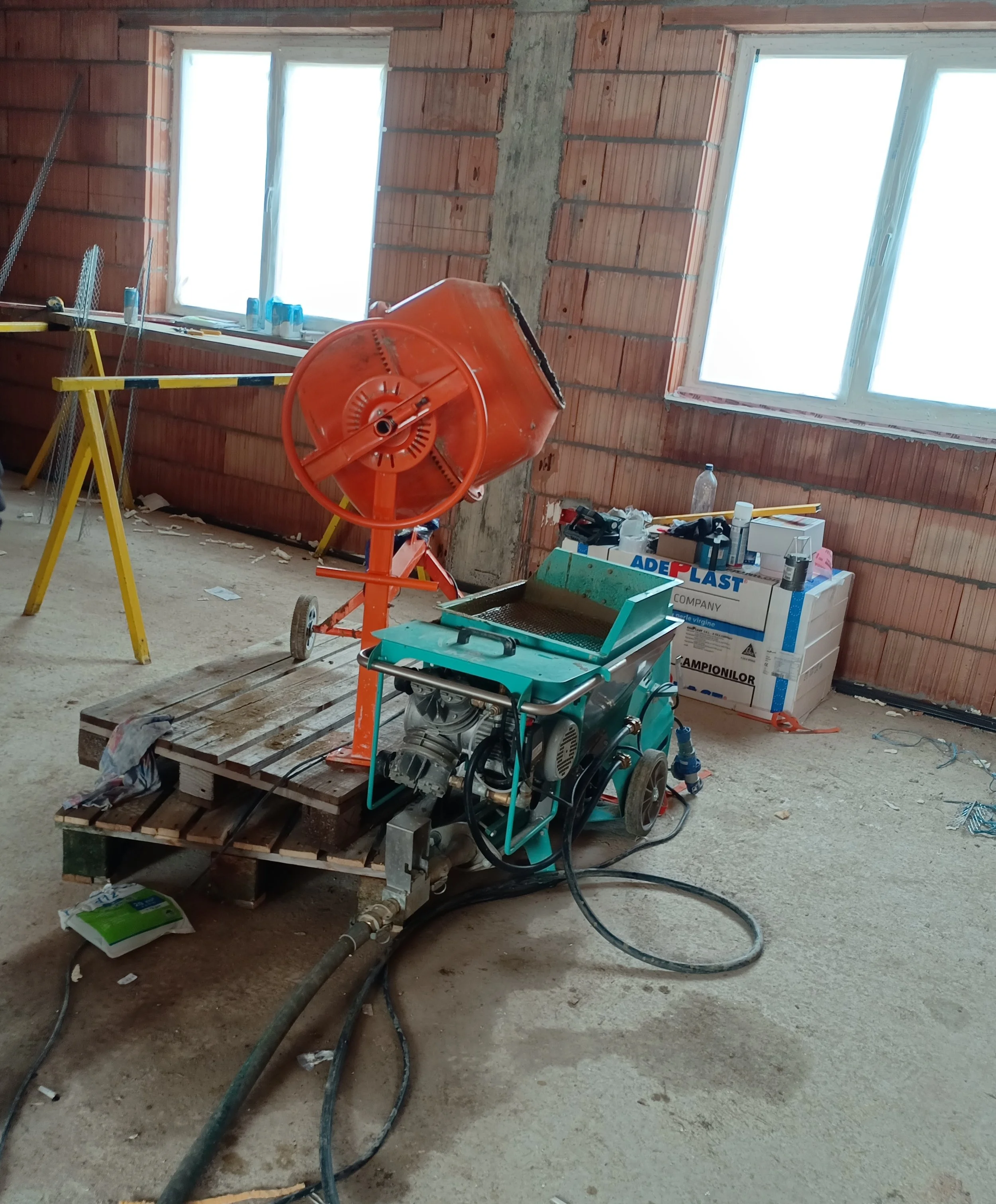

Ansamblu pompa tencuiala si malaxor betoniera

Acest articol face parte din seria Case din cărămidă cu goluri și BCA.

În acest articol vom descoperi Tencuiala cu Paie de la Caminota și cum se tencuiește profesionist și la prețul pieței o casă de 120mp în 2 zile, la drept, cu colțare și profile de pontaj: ce echipă este necesară, ce utilaje se folosesc, ce productivitate se poate obține și ce trebuie să știi despre timpii de lucru și uscare. Informațiile din acest articol se bazează pe experiența noastră directă din șantiere din toată țara, unde mii de metri pătrați au fost tencuiți mecanizat cu materiale Caminota.

Capitole

  1. Ce este tencuiala de argilă de la Caminota

  2. Ce înseamnă tencuială mecanizată?

  3. Ce pompe de tencuială mecanizată sunt compatibile cu tencuiala de lut

  4. Ce este important de știut

  5. Resurse necesare, optimizarea efortului și a timpilor

  6. Timpii de prelucrare

  7. Uscarea


1. Ce este tencuiala de argilă de la Caminota?

Caminota este o tencuială naturală pe bază de argilă, livrată sub formă de material premixat. Este concepută pentru renovarea și construcția caselor tradiționale din lemn sau zidărie, dar funcționează la fel de bine și în locuințe moderne, unde se caută materiale sănătoase, durabile și respirabile.

Tot mai mulți oameni își doresc o casă sănătoasă, cu pereți care respiră, care să-i ferească de alergii, fără condens, mucegai sau substanțe sintetice. Tencuielile pe bază de argilă (lut) sunt o soluție excelentă, dar mult timp au fost percepute ca fiind scumpe, greu de aplicat sau potrivite doar pentru construcții vechi.

Realitatea este că tencuiala de argilă modernă se poate aplica mecanizat, profesionist și la prețuri comparabile cu tencuiala clasică, chiar și într-o casă nouă din cărămidă sau BCA.

Costul materialelor Caminota pentru șantierul tău se poate simula în calculatorul nostru de necesar de materiale și prețuri, iar despre manoperă vom discuta în continuare pentru a argumenta că nu este nimic nemaivăzut sau non intuitiv, iar efortul și prețul pentru manoperă este similar cu tencuiala de ciment sau var-ciment.

⚠️ IMPORTANT: dacă ai ajuns până aici și nu ai văzut articolul despre pregătirea pentru tencuit, acolo e 80% din știință, așa ca musai trebuie parcurs! Link


2. Ce înseamnă tencuială mecanizată?

Tencuiala mecanizată înseamnă aplicarea tencuielii pe pereți cu ajutorul unei pompe de tencuit, nu manual, cu mistria sau gletiera. Materialul este amestecat separat cu apă și apoi pulverizat sub presiune pe suprafață, asigurând o aplicare rapidă, uniformă și constantă.

Această metodă permite acoperirea unor suprafețe mari într-un timp scurt, cu consum controlat de material și rezultate profesionale, comparabile sau chiar mai bune decât tencuirea clasică manuală.

3. Ce pompe de tencuială mecanizată sunt compatibile cu tencuiala de lut?

Pe departe cea mai eficientă metodă de tencui suprafețe mai mari de 200 mp de pereți este cu pompă profesională cu rotor-stator (șnec) și compresor încorporat.

⚠️ IMPORTANT: datorită relației speciale a argilei cu apa, nu se pot utiliza pompe tip PFT, în care se varsă materialul uscat din sac, ci amestecarea trebuie făcută separat! Amestecarea cu apă se face fie în malaxor cu ax vertical, dar cel mai des în betonieră.

Pompa pe care am folosit-o noi și care se poate vedea în imagini este Small 50 de la IMER (monofazică cu motor de 2,2 kW), cu pachetul de tencuieli tradiționale. Cu aceeași pompă se poate aplica și Multibat - deci clar vorbim de tehnici cât se poate de convenționale de aplicare a lutului modern!


4. Ce este important de știut în cazul tencuirii mecanizate cu Caminota:

  • Aplicarea de tencuială mecanizată Caminota Tencuială cu Paie se recomandă doar pentru pereți. La tavane merge mult mai ușor cu Premixul Fibros pentru Tavane de la Caminota, care se poate aplica chiar și la marginile golurilor (șpaleți).

  • Tencuiala cu paie are granulație minerală maximă de 4 mm, deci se recomandă utilizarea unui șnec (rotor-stator) mai mare de atât. In cazul IMER, este vorba de cel verde (8 mm) cu care merge treaba excelent: pompa nu se chinuie de loc, iar viteza e foarte bună.

  • ⚠️ Atenție la procedura de amorsare, pentru a evita blocarea furtunelor! Aceata etapă e singura care poate crea întârzieri inutile. Procedura e în felul următor:

    • Se va recircula doar cu apă bila de burete prin furtun de 8 ori, sau până apa curge fluid din furtun, fără tremurat.

    • Apoi se golește toată apa din cuvă.

    • Când cuva e aproape goală se umple cu material un pic mai moale și se pornește pompa.

  • Viteza de lucru la parametri optimi (viteza 60 din 75 la pompa IMER SMALL) este de un minut și jumătate pentru 1 sac de 25 de kg  per metru pătrat, la grosimea medie de 1,5 cm . Adică 40 de saci sau 40 de mp pe oră.



  • Partea de amestecare cu apă și alimentare a pompei trebuie să meargă șnur: trebuie să existe mai multe găleți similare care să poată fi umplute între șarje, fie cu apă de la furtun, fie dintr-un recipient sau bazin mai mare în care să se scufunde găleata pentru umplere rapidă.

  • La începutul zilei sau în pauze, trebuie pregătiți și descusuți cât mai mulți saci. Nu tăiați sacii pentru că vor intra panglici în pompă! Sacii se deschid foarte ușor prin descoasere astfel (link).

  • ⚠️ La finalul unei zile de lucru intermediare, adică nu ultima zi, pompa se lasă amorsată, cu material pe furtun și cuva plină pe jumătate, până a doua zi, chiar și peste weekend! Materialul nu se va întări pe furtun și datorită argilei gelatinoase, nici nu se sedimentează nisipul. Dacă a doua zi materialul din cuvă e prea vâscos, se amestecă cu mistria cu puțină apă. Se va scufunda lancea în apă și se va curăța materialul întărit din deflector. Astfel se va evita riscul de blocare a furtunelor după o amorsare deficitară. Deci un șantier înseamnă o singură amorsare și o singură curățare.

  • Materialul poate fi lăsat și în betonieră de pe o zi pe alta și chiar peste weekend, din aceleași motive ca mai sus.

  • ⚠️ Atenție la suprafețele unde trebuie încărcat mai mult de 2 cm! Acestea trebuie atacate primele cu o primă încărcare, iar mâna a doua trebuie dată după ce materialul a tras bine și începe să se usuce. Ideal ar fi de dat stratul 2 pe un prim strat uscat, adică cu culoarea deja schimbată.

  • Prelucrarea Tencuielii la drept este foarte convențională: după răzuire se drișcuie cu drișca mare de plastic, iar după ce a tras, se scot profilele de pontaj și se repară.




5. Resurse necesare, optimizarea efortului și a timpilor:

5a. Ritm mai lejer

Pentru 100-200 mp pe zi, vom avea nevoie de 2-3 oameni si o betonieră de minim 120 litri.

    • O persoană necalificată, trebuie să golească 2 saci de tencuială la 25 kg în betonieră, apoi 8-9 litri de apă, iar după omogenizare se golește conținutul betonierei în cuva pompei și se reia.

    • Durată ciclu: 3-4 minute

    • Se va lucra tipic în reprize de 10-20 de minute.

    • O persoană responsabilă cu pompa, cunoaște pompa și se ocupă de montare, amorsare, buna funcționare, curățare, împachetare, schimb consumabile după caz.

    • Încarcă pereții și urmărește continuu ritmul de lucru a celorlalți.

    • Corelează viteza de încărcare cu grosimea necesară, cu posibilitățile Postului 1 de a ține pompa alimentată cu material, dar în special cu capacitatea meseriașului Post 3 de a prelucra pereții proaspăt încărcați. Între reprize de încărcare, ajută la prelucrarea suprafeței, fie trăgând la dreptar, fie la retușuri.

    • Trage la dreptar astfel:

      • Întinde prima dată materialul proaspăt și gelatinos pe perete la 5-15 minute de la încărcare. Adică ține dreptarul la unghi mic si întinde materialul cât încă nu a tras.

      • Răzuie excesul de material cu profil de tip ”h”, folosind excesul pentru a umple eventualele găuri.

      • Între reprize de încărcare retușează găruile cu material moale și gletiera.

    • La finalul zilei sau a doua zi (în funcție de condițiile de uscare), drișcuie pereții unde a tras bine, cu o gletieră de plastic mare (ex: 26x42cm).

Sporul în 3 oameni poate ajunge la 30 - 40 mp pe oră, dar inevitabil vor fi pauze de organizare și odihnă, ceea ce scade productivitatea per ansamblu.


5b. Ritm optimizat

Pentru 200-400 mp pe zi, vom avea nevoie de 4-5 oameni și o betonieră de minim 160 litri.

    • Persoană necalificată dar cu experiență încarcă betoniera în continuu cu material și apă, urmărind atent consistența. Va încărca în betonieră atât material uscat din saci descusuți și pregătiți dinainte, cât și material exces adunat și recuperat din lucrare. Niciodată doar recuperat, pentru că acesta poate avea granulație ușor diferită după suflare față de original.

    • Durată ciclu: continuu.

    • Se va lucra tipic în reprize de 30-60 de minute. Între reprize aprovizionează și descoase saci.

    • O persoană responsabilă cu pompa, cunoaște pompa și se ocupă de montare, amorsare, buna funcționare, curățare, împachetare, schimb consumabile după caz.

    • Încarcă pereții continuu în reprize de 30-60 minute și urmărește buna funcționare a pompei și ritmul de lucru al celorlalți. Trebuie să anticipeze corelarea cu ceilalți din echipă în special pentru sprafețele pe care trebuie două treceri, dacă e cazul.

  • Sarcinile meseriașilor se vor împărți după preferințe și sunt:

    • Întindere material proaspăt și gelatinos pe perete la 5-10 minute de la încărcare. Adică ține dreptarul la unghi mic și întinde materialul cât încă nu a tras.

    • Răzuie excesul de material cu profil de tip ”h”, folosind excesul pentru a umple eventualele găuri.

    • Retușează găruile cu material moale și gletiera.

    • Drișcuie pereții unde a tras bine, cu o gletieră de plastic mare (ex: 26x42cm).

    • Scoate profilele de pontaj, umple șanțurile cu material proaspăt și îndreaptă.

Dacă metoda de lucru este secvențială, adică trece meseriașul 1, apoi retușează meseriașul 2, atunci fiecare trebuie să lucreze aprox. 40 mp pe oră. Desigur, scoaterea profilelor de pontaj și umplerea poate fi lăsată pentru final. Se poate lăsa peretele și nedrișcuit, dar atunci consumul la Finisaj va fi cu 30-50% mai mare.


5c. Rezumat productivitate tencuire mecanizată Caminota Tencuială cu Paie:

Ritm Echipă Productivitate
Lejer
2-3 persoane
1-200 mp / zi
Optimizat
4-5 persoane
2-400 mp / zi

6. Timpii de prelucrare

⚠️ Avem un articol de blog dedicat cu timpii de prelucrare a mortarelor de argilă Caminota, în care prezentăm mai detaliat stările materialului și timpii de lucru, cu filmări și poze de pe mai multe șantiere din țară.

Ca la orice material, e important să știm cât timp avem să prelucrăm Tencuiala Caminota după ce a fost aplicată pe perete. Timpii de prelucrare determină starea materialului și diferă în funcție de condițiile atmosferice, ventilația de pe șantier, etc.

  1. Starea proaspătă - ideală pentru întins cu gletiera sau cu dreptar la unghi mic;

    • Fără udare prealabilă a suportului: 5-15 minute

    • Cu udare prealabilă a suportului: 10-30 minute

  2. Starea trasă - ideală pentru drișcuire și răzuire cu dreptarul;

    • Fără udare prealabilă a suportului: 30 - 60 minute

    • Cu udare prealabilă a suportului și fără ventilație (fără uscare accelerată): 2 - 6 ore

  3. Starea de rigidizare - în această stare se pot scoate profilele de pontaj si se pot face reparații;


7. Uscarea

⚠️ Avem un articol de blog dedicat cu uscarea mortarelor de argilă Caminota, în care sunt mai multe sfaturi practice precum și procedura recomandată de uscare.

Uscarea se face exclusiv prin pierderea apei, adică prin absorbția suportului și prin evaporarea de pe suprafață. Vremea și condițiile ambientale joacă un rol foarte important la uscare.

  1. Uscarea inițială - materialul a schimbat culoarea la suprafață dar e încă relativ fragil. Se poate aplica stratul următor;

  2. Uscarea finală - materialul e uscat în profunzime, la fel și suportul.

⚠️ Doar după uscarea inițială se poate continua cu lucrările ulterioare, cum ar fi: încărcat încă un strat pentru o grosime mai mare sau aplicarea Caminota Finisaj Rustic. Deci nu aplicăm alt strat până nu s-a schimbat clar culoarea materialului.

Vara, în mod tipic, un strat cu medie de 1,5 cm va avea uscarea inițială în 2-3 zile calde, dacă s-a asigurat multă ventilație naturală. Dacă însă casa este lăsată închisă, fără ventilație, pereții nu se vor usca nici într-o lună!

Next
Next

Timpii de lucru și procedura de uscare a tencuielilor de lut
